随着国家对新能源的不断重视,为达到习总书记提出的“碳中和,碳达峰”目标,越来越多的人关注到光伏行业,光伏行业前景广阔,以下是关于光伏组件安装方式及安全预防措施介绍。组件到场一入场验收一组件领用一组件装卸一开箱验收一组件安装放线一组件安装一验收一余料集中

b)如果有明显损坏变形按公司《不合格品处理办法》处理,如果无明显损坏变形则维续开箱。a)开箱后先从侧面查看组件有无破损。如果有破损按公司《不合格品处理办法》处理。b)组件搬运时,必须检查每块组件正背面玻璃有无崩边、破角、裂纹:检查接线盒有无脱胶、松动、脱落:检查光伏线缆及公母头有无挤压变形或破损如果出现以上现象应先将组件妥善放置一旁,放置时要避免对组件造成二次损坏,严禁将有损坏的组件搬运至施工现场。发现以上问题的同时,应按公司《不合格品处理办法》处理。

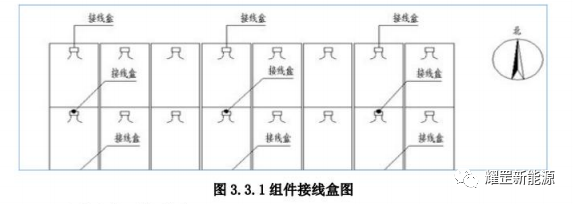

a)组件在二次搬运过程中,不得拉扯导线,避免在搬运过程中磕碰组件,轻搬轻放,不得有强烈的冲击和振动,不得重压,不得造成玻璃的划伤或破损。b)组件在施工现场堆放时应在每两块组件之间放置弹性垫块避免组件面板直接接触,并且要摆放整齐。a)首先将铝合金压块安装于擦条上。螺栓由外而内穿入,为了保证压块及组件的可调余量,不得将连接螺栓紧固。b)组件安装放线,每行组件的边线放线绳。组件边线放线绳要与擦条中心线平行。东西方向的组件下边沿要平齐。c)放线完成后进行组件安装粗调。安装过程中必须轻拿轻放以免破坏玻璃表面,施工人员安装组件过程中不应在组件上踩踏,组件安装和移动的过程中,不应拉扯导线。组件的安装应自下而上,逐块安装,并预紧固压块螺栓。组件安装完成时,应及时将组件压块安装在组件板缝之间,应安装在组件较短边的中间位置。组件安装时,必须依据放线绳,做到横平竖直,安装时应注意组件接线盒统一在组件上端,如下图示意:

a、调整每行首末两块组件的平整度,使其上表面在同一平面上。重新校核调整每条放线绳固定杆的位置,以首末两块组件上表面高度为标准调整放线绳的高度,并将其绷紧紧固。b、以放线绳为基准分别调整其余组件,使其在同一平面内。

1.光伏组件没有开关。只能通过将光伏组件挪离光照或者用布、硬纸板或者完全不透光的材料遮挡,或者将组件正面放置在光滑、平坦的表面上才会使组件停止工作。2.光伏产品在光照情况下会产生直流电,所以会有电击或者烧伤的危险。即使在没有连接负载或者外电路的情况下,组件也会产生电流电压。在光照大于5%的情况下,组件就会产生最大电压,随着光照强度的增大,产生的电流和功率也会不断增加。所以在阳光下对组件动作时,请使用绝缘工具,同时佩戴橡胶手套。最好,在操作过程中,把电池板表面用不透光材料覆盖。3.组件产生的功率可能会高于铭牌上的额定标称。工厂标准的额定输出是在光强 1000watts/m2,温度 25°C,大气质量 1.5 的情况下测量的。雪和水的反射也会增加光强,因此会造成电流和输出功率的增大。另外,温度低于 25C时组件的电压和功率也会相应的增长。4. 太阳能电池组件的表面为钢化玻璃,但是操作时仍要小心,不合理的操作会造成组件表面的钢化玻璃破碎。如果正面的玻璃破碎或者背面的聚合物烧坏,任何和组件表面或者铝合金边框的接触都可能造成电击,尤其在组件潮湿的情况下。破损的组件必须由专业人员妥善处理。
耀罡多年行业经验的技术团队,针对不同场地及项目要求设计和制作特殊定制产品,专业为房企工程配套。实时了解客户需要,生产计划灵活有序。
耀罡自主工厂拥有齐全的专业机械设备及生产流水线,坚持精益求精,严控各个环节。
始终坚持实行“售前、售中、售后”三段式全程服务,工程质量以专业、规范在工程项目的施工各个阶段都能配合到位,服务到位。
